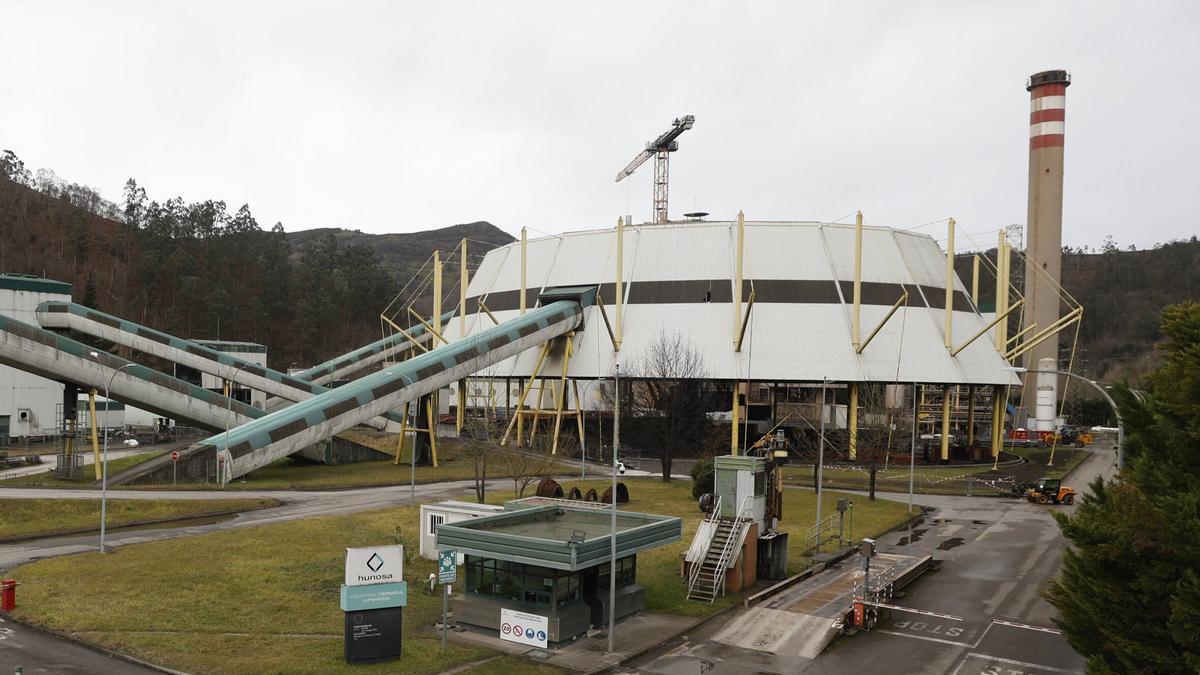

Buenas noticias para Hunosa: las obras de la térmica de La Pereda seguirán, al rechazar el TSJA una reclamación de los ecologistas que podía costar 40 millones
El Tribunal Superior de Justicia de Asturias (TSJA) rechazó la solicitud de ejecución provisional presentada por la Coordinadora Ecoloxista d’Asturies, que buscaba paralizar las obras de transformación de la central térmica de La Pereda (Hunosa) en una instalación de biomasa. La decisión permite que los trabajos continúen, en un marco donde la sentencia previa había negado autorización ambiental, aunque tanto Hunosa como la Consejería de Transición Ecológica, Industria y Desarrollo Económico presentaron recursos de casación. El TSJA consideró que no se dan circunstancias para ejecutar una sentencia no firme. Hunosa estimó en casi 40 millones de euros el potencial perjuicio; el auto menciona una valoración de 39.873.598,39 euros. Además, el plan contempla una fecha de disponibilidad para el 15 de abril de 2028, vinculada a garantías y al posible riesgo de perder retribución durante 20 años.
